一、码头和门机概况:
连云港35#、36#泊位位于连云港庙岭二期突堤西侧,两座泊位顺岸,码头结构与1990年建成,原设计配置6台16T门机,2003年起陆续添置、更新.现配置为5台16T、3台25T共8台门机。35/36#泊位总长度420m,各台门机分配如下图:

码头门机分布图
二、立项由来和存在情状:
1、老旧泊位只有防风拉锚,没有锚定坑;集团要求统一设计、统一改选;
2、2012年7月东粮门机防风锚定拉环脱开;
3、公司8#门机部份门机拉锚环锈蚀、脱开。
三、现行法规政策要求(交通部颁布2003年3号文2003年第 3 号《港口大型机械防阵风防台风管理规定》)
第八条 大型港机防风防台工作应当符合下列基本要求:
(一)对大型港机的防风装置应当定期进行检查和维护,确保其完好并具备防风防台能力;
(二)大型港机作业的码头和场所,应当根据当地阵风或者台风的实际情况设置足够的锚定装置,对不具备防风防台能力的码头和大型港机应当采取有效的改进措施,确保其具备防风防台能力;
(三)正常使用的大型港机应当具有良好的整机机械性能,其行走机构的制动器应当完备、有效,并具有足够的制动力矩。
四、技术分析:

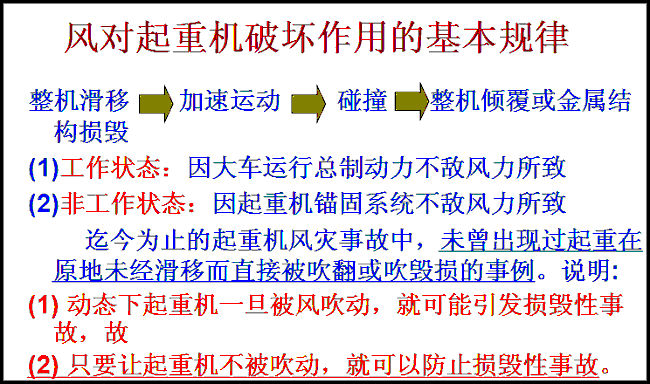

强风对对门机破坏的基本规律

五、现状:
1、2012年东粮公司门机锚定拉环在一次台风中拉脱开,集团领导安排重点排查老旧泊位的大机防风安全;

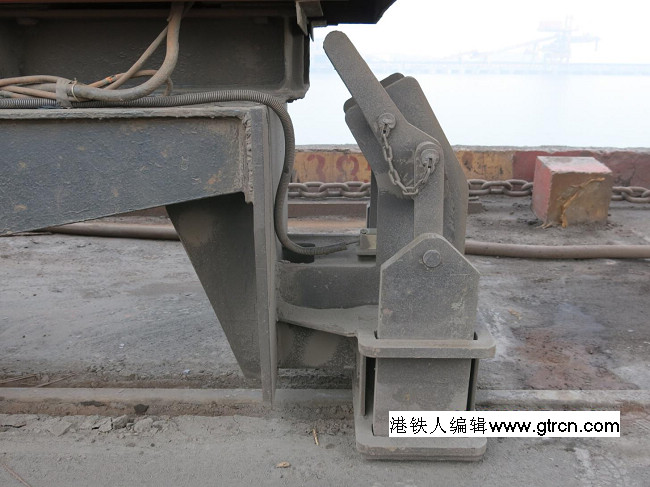

2、新门机、卸船机中同时配备防风插板和防风拉索,而老泊位没有防风插板;
3、新陆桥原有防风拉索环锈蚀。

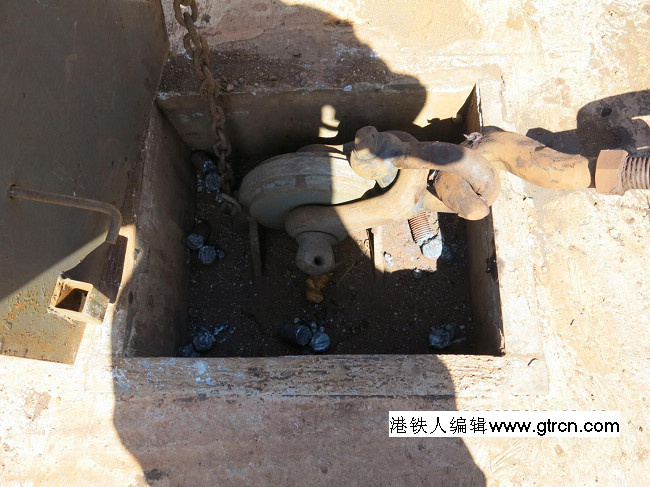

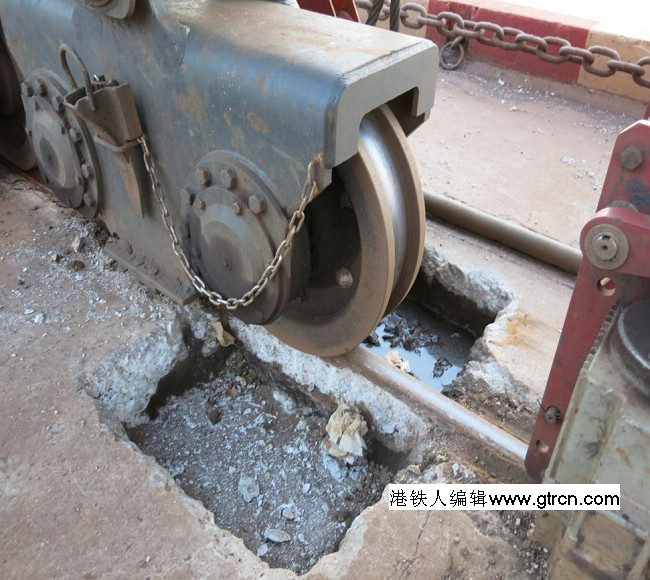

锈蚀
六、实施过程:
1、2013年4月武汉理工大学计算门机防风应力,设计防风插板;
2、2013年5月三航院设计码头锚定坑、防风插板的位置和结构形式、港口建安公司协助;

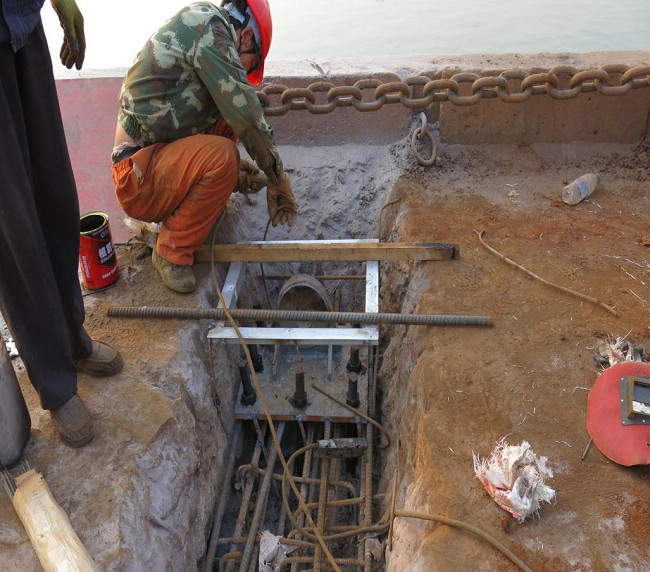

3、2013年6月上旬武汉理工在门机上安装防风插板结束,码头基础上的插板坑要在先确定锚缆坑的基础上再定位;
4、2013年6月中旬,港口建安根据三航院图纸和档案室老码头的水工资料,对锚定坑划线定位,要求定位在码头主梁上,集团安监部码头设施监管领导和新陆桥技术部、门机队确认,据此要求后新陆桥8台门机不平均布置在码头岸边,6月18日向集团技术部申报认可。

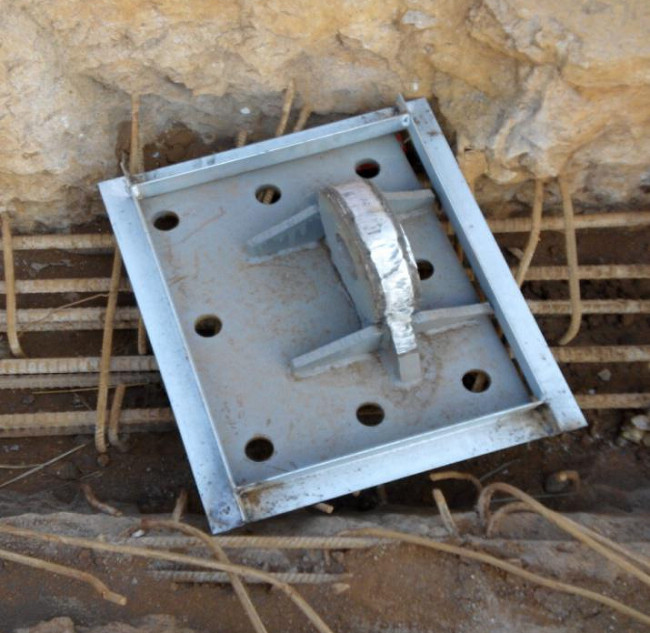

防风插板设计

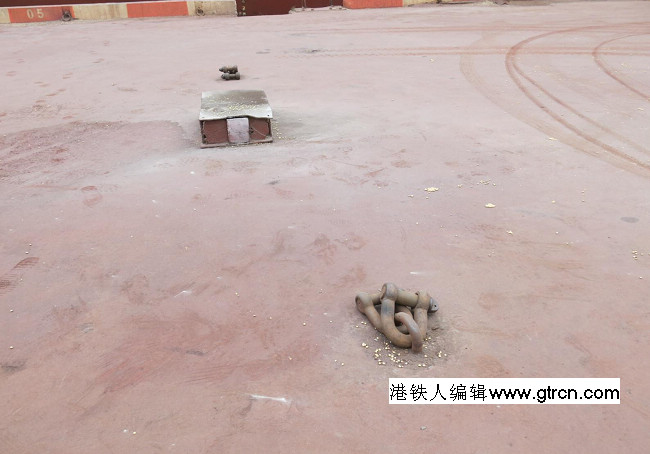

施工图

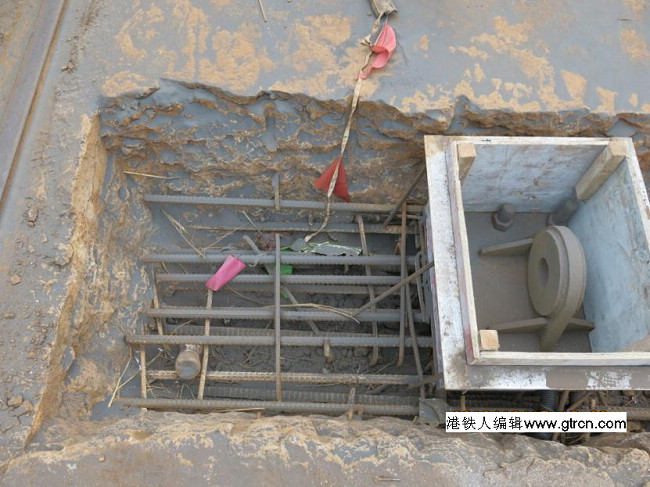

施工图

施工图

施工图

施工图

测试图

测试图

实用中

实用中
七、后期使用管理要求:
1、锚定坑内的排水孔要保持通畅;
2、锚定坑上面加盖板,防止矿砂堆积;
3、门机上防风拉索的耳板位置请示武汉理工后重新焊接;
4、恢复门机下面行走操作箱,便于插板对位。
